トップベース工法 施工手順のフローチャート

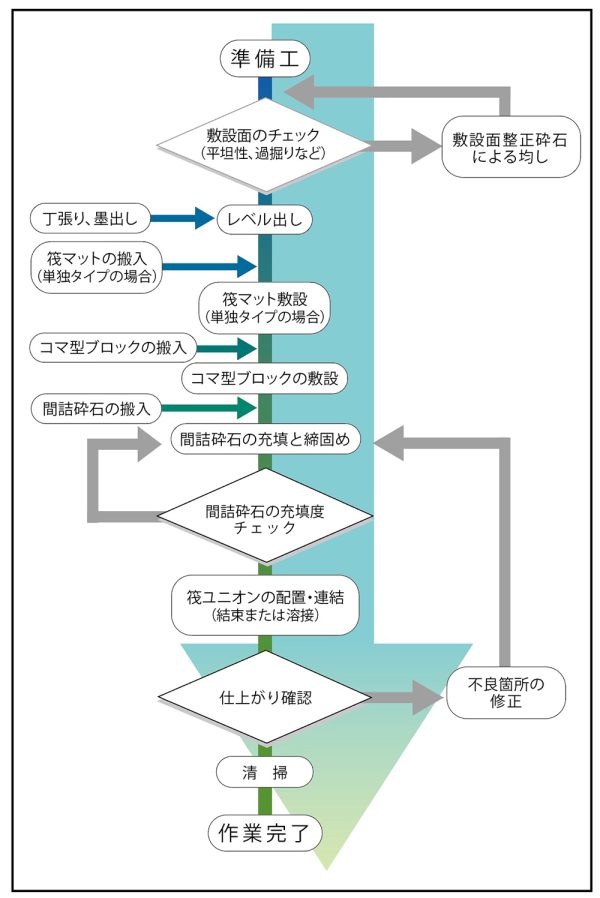

トップベース工法における施工の手順は下図に示すとおりです。
ただし、「筏ユニオンの配置・連結」は「間詰砕石の充填と締固め」の前に行う場合もあります。

施工順序

【1】マイ独楽敷設

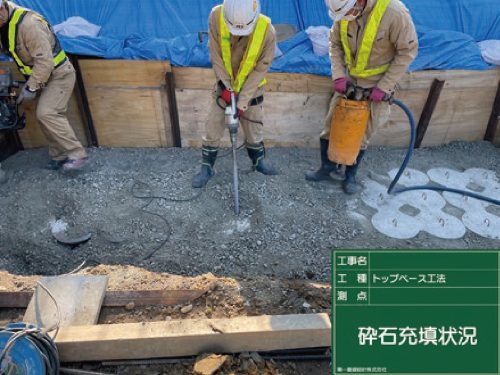

【2】砕石充填

【3】砕石転圧

【4】レベル確認

【5】筏ユニオン

【6】完了
